下周工作計劃:
游客集散中心:加快吊頂、消防施工,推進鋼結構安裝,繼續室內瓷磚收尾作業。

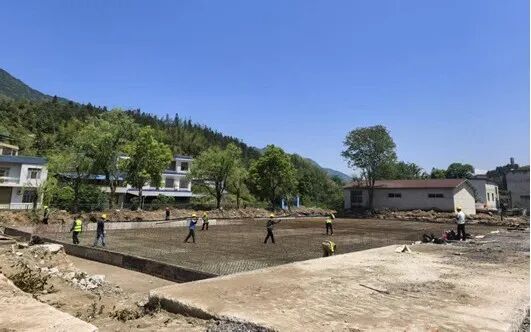

淋浴中心:開展上部結構施工,完善基礎后續工序。
民宿集群:加快外墻翻新、水電、空調管線施工,推進剩余樓棟改造。
河道施工:持續淤泥、巖石清理,加快人行便道收尾,推進護砌、護欄、戲水區施工。
上船區:完成圍墻欄桿制作安裝,完善現場配套收尾。
下船區停車場:做好場地平整養護,持續推進場地刷黑施工。
重力壩擴容:加大土石方開挖外運力度,推進漿砌石護坡施工。
玻璃旋轉滑道:完成基礎鋼筋。

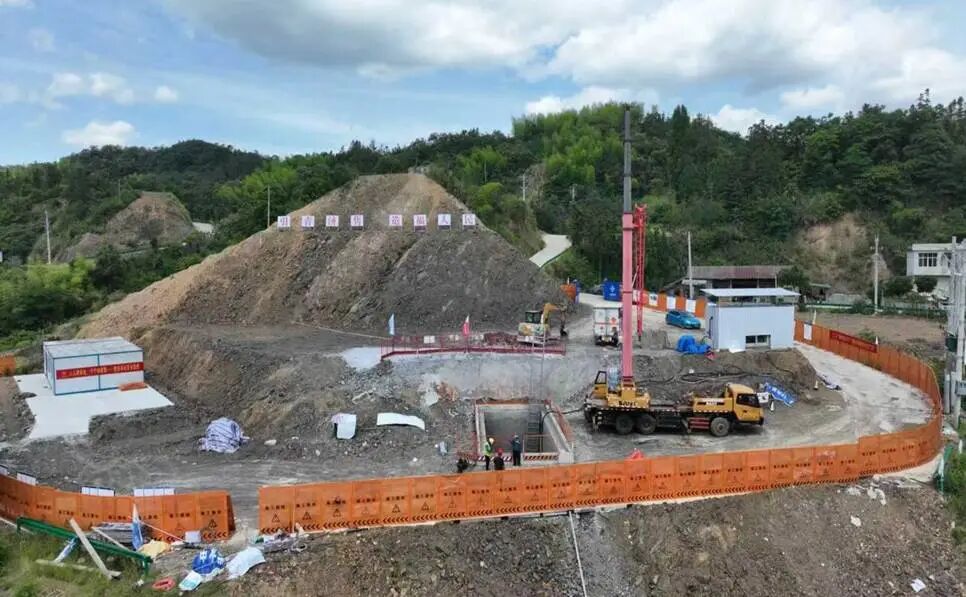

引青濟雋工程主要以通城縣境內東北部的青山大型水庫為水源,新建輸水干線自東北向西南自流供水,受益范圍包括通城縣雋水鎮、五里鎮、馬港鎮、石南鎮、大坪鄉、北港鎮、沙堆鎮、四莊鎮、關刀鎮等9個鄉鎮及崇陽縣肖嶺鄉、沙坪鎮,渠首設計流量1.32m3/s,多年平均年引水量3101萬m3。隧道工程:1-4#支洞工作面開挖及支護,短隧洞進、出口進口累計進尺557m。1-2#隧道累計完成6034.1m。一工區:雷諾護墊材料進場;二工區:倒二3+740檢修閥井澆筑,磚砌排水溝施工;三工區:利仙橋保通路施工;四工區:倒2+000檢修閥井施工,檢修閥安裝。基本完成1,2號清水池主體結構工程;完成脫水車間,平衡池基礎工程;完成綜合樓主體工程;完成門衛房,機修間基礎工程;完成污泥濃縮池的基礎土方工程。下周工作計劃:
清水池做滿水試驗,施工導流墻及防水工程;向家村河道雷諾護墊護坡、節制閘外墻裝飾裝修施工;
