城發集團重點項目建設周報(5月第3周)

發布時間:2026-05-25 閱讀次數:3513

兩河四岸夜經濟發展(一期)
項目概況:
項目選址雋水鎮兩河四岸核心區,規劃覆蓋約2.4平方公里,涵蓋雋水河、秀水河沿線濱水板塊。圍繞文化游娛、美食游娛、瑤族風情夜游三大業態,實施濱水空間升級改造,打造雁塔廣場、秀水公園亮化節點、網紅打卡區及秀水夜市特色街區。

圖片
本周施工情況:
四岸區域:已完成全域主,支管道鋪設及破損修復工程;
兩河沿岸橋架已全部完成施工;
公共廁所主體安裝進度已完成70%預計6月初可投入使用;
咖啡吧鋼結構焊接,回填基礎,預埋水電;
林下書吧:正在進行基礎開挖,澆筑墊層;
星光夜市:進場拆除部分建筑;拆除物轉運及圖紙定點等放線,計劃5月22日開始挖地下管網。

下周工作計劃:

四岸區域:動力橋架施工全部完工;
雁塔橋:漆面涂裝作業全部完成;
咖啡吧:完成基礎回填及夯實,開展屋面模板安裝工作;
公共廁所:推進設施安裝施工;
林下書吧:完成基礎開挖、鋼筋綁扎、基礎混凝土澆筑,同步開展鋼結構材料定制;
秀水公園時空長廊:進行基礎開挖及混凝土澆筑施工;
秀水公園互動噴泉:開展基礎開挖、基礎澆筑作業 ;
秀水公園球形燈光裝置:實施基礎開挖及混凝土澆筑;
秀水公園雋溪映月燈光裝置:推進基礎開挖、基礎澆筑施工;
雋水河燈光裝置:搭設作業腳手架,開展燈光裝置安裝;
雁歸橋橋頭廣場:完成裝飾燈籠安裝;
星光夜市:開展地下管網開挖,埋設雨污排水管道,渡口基礎開挖,澆筑基礎,防腐木長廊定制。

云溪漂流提檔升級
項目概況:
對現有長約2.8公里的漂流河道進行全面提檔升級改造。主要建設內容:通過下站綜合服務區的改建與升級,上站服務區擴建與增設水上游樂項目,以及河道與景觀提升的系統性升級,打造生態景觀長廊。

圖片
本周施工情況:
游客中心:一樓二樓客房房間室內裝修完成,大廳完成50%,室內消防完成90%;擴建樓筏板基礎澆筑完成,基礎土方回填完成,鋼結構吊裝完成35%;
淋浴中心:主體結構已全部完工,現階段開展腳手架、模板拆除作業;
十三棟民宿: 其中10棟民宿水電、消防、瓷磚鋪貼工程均完成95%,二樓空調內機管線全部施工完成;
下船區停車場: 排污工程完成90%,強電工程完成95%; 上停車場場地工程推進收尾施工;
漂流滑道:河道護砌、護欄、新建滑槽施工完成75%;河道及人行步道優化施工完成90%;
上船區:上船區碼頭工程推進收尾施工;
基礎澆筑全部完成;鋼結構柱施工完成70%;
引水管:管道熱熔完成80%,開挖安裝完成30%

下周工作計劃:

游客集散中心:一二樓大廳剩余裝修施工,加快墻面、地面、吊頂、室內消防剩余施工內容,同步開展消防設施調試預檢工作;擴建樓鋼結構吊裝施工,完成剩余吊裝工程量;
淋浴中心:開展腳手架、模板拆除作業,同步做好現場建筑垃圾清理、施工場地規整工作;主體裝飾裝修施工;
十三棟民宿:推進10棟民宿剩余水電、消防、瓷磚鋪貼收尾施工,完成各分項剩余工程量,同步做好管線排布、瓷磚鋪貼細節;
下船區停車場:完成排污工程剩余施工內容,強電工程剩余收尾施工;推進上停車場場地施工,加快場地平整、配套設施施工,完成停車場場地全部施工內容;
漂流滑道:推進河道護砌、護欄安裝、新建滑槽剩余施工工程量;完成河道及人行步道剩余優化施工內容;
上船區:加快上船區碼頭剩余施工工序,高效完成各項收尾作業,對已完工的廣場改造、強弱電布設、圍墻施工、道路拓寬、室內瓷磚鋪貼等;
重力壩擴容:對已完工的清表、臨時道路、土石方開挖外運、漿砌石護坡等工程,清理施工現場;
玻璃旋轉滑道:推進鋼結構柱剩余施工任務;
引水管:加快推進管道熱熔剩余施工內容,同步開展管道開挖、管道安裝剩余工程量施工。

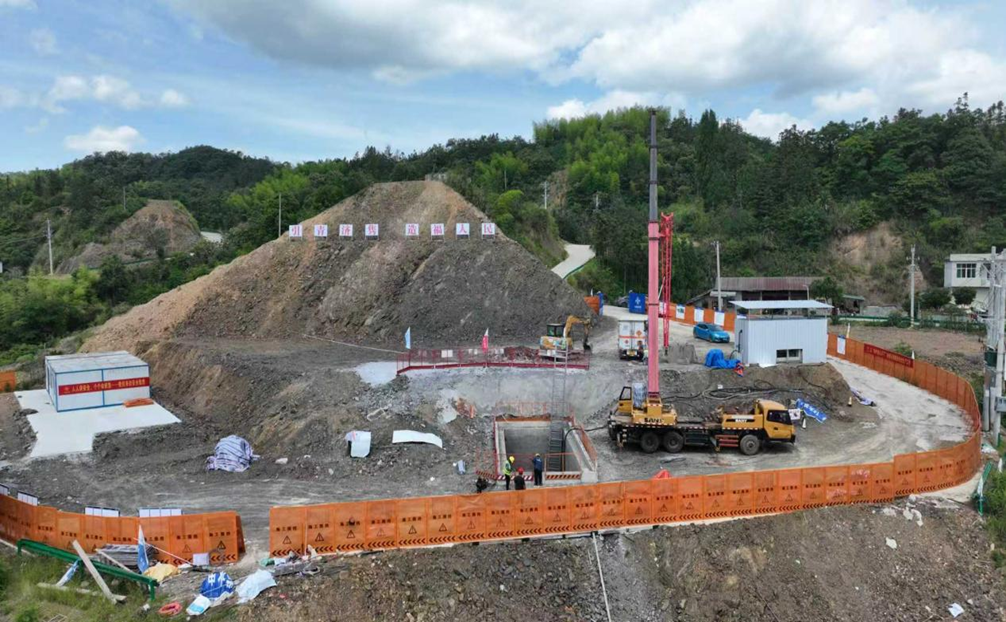

引青濟雋項目

項目概況:
引青濟雋工程主要以通城縣境內東北部的青山大型水庫為水源,新建輸水干線自東北向西南自流供水,受益范圍包括通城縣雋水鎮、五里鎮、馬港鎮、石南鎮、大坪鄉、北港鎮、沙堆鎮、四莊鎮、關刀鎮等9個鄉鎮及崇陽縣肖嶺鄉、沙坪鎮,渠首設計流量1.32m3/s,多年平均年引水量3101萬m3。
圖片
本周施工情況:
通城城發市政公司承建闊田水廠:
綜合樓窗戶安裝,機修間一層梁柱澆筑。

下周工作計劃:

闊田水廠濃縮池、平衡池、綜合樓和脫水車間施工。

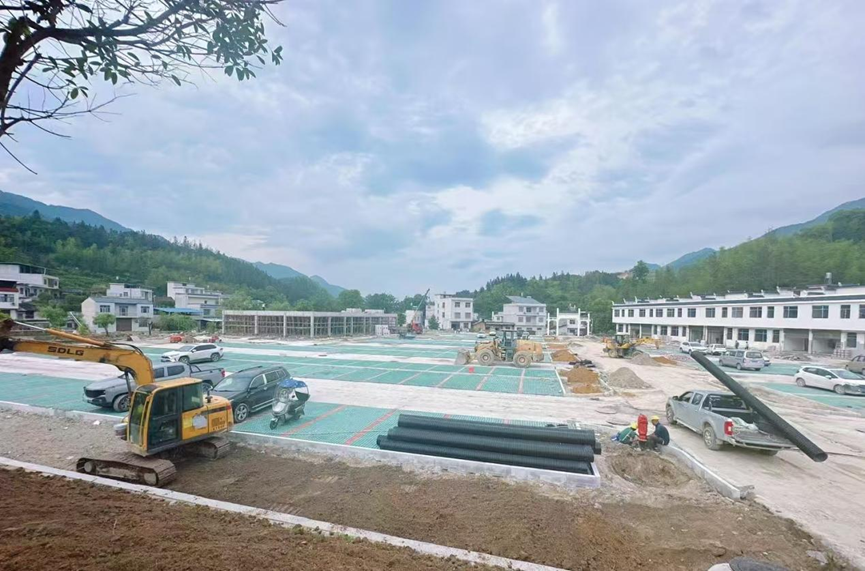

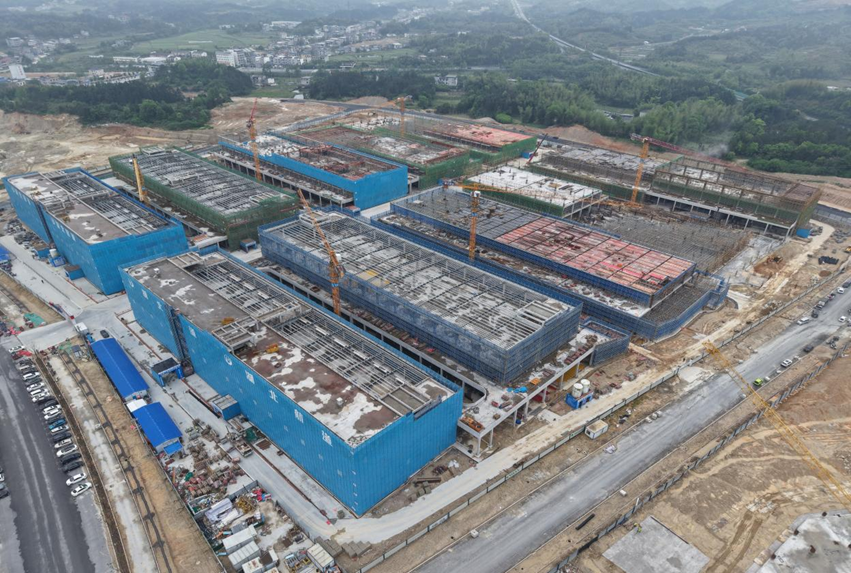

鄂湘贛商貿物流中心(一期)建設項目

項目概況:
該項目一期園區工程涉及4個地塊,規劃建設用地面積為315302.63㎡, 總建筑面積為 577331.53㎡,總計容建筑面積為511906.28㎡。
圖片
2#地塊(鄂南智慧物流產業園(一期)和商貿物流中心)
本周施工情況:
2#地塊:
1號商業:樓層安裝工程施工,樓層砌體工程施工;2號商業:樓層安裝工程施工,樓層砌體工程施工;3號商業:樓層內架模板拆除材料清理,后澆帶及屋面女兒墻施工;4號商業:屋面層梯間、花架結構施工;5號商業:11-15軸二層梁板澆筑完成;2號零擔:屋面層梯間、花架結構施工;3號零擔:樓層材料及場地清理,1-9軸二層梁板模板、鋼筋及砼施工完成;4號零擔:屋面層梯間、花架結構施工,14-18軸三層梁板模板、鋼筋及砼施工完成。

場內道路及管網施工:
物流大道:配套工程施工;縱一路K0+240-K0+660路緣石安裝

3#地塊:
1#商業樓:目前主體結構已完成至11層;2#商業樓:已完成至主體結構封頂;1#智慧云倉目前正在進行基礎施工,承臺基礎開挖施工、土方外運,工程樁破樁施工;2#智慧云倉:目前基礎施工已完成、外架支撐搭設;3#智慧云倉目前正在進行基礎施工,基礎承臺開挖、土方外運、樁頭破除。4#智慧云倉:目前基礎回填、內架支撐搭設、外架支撐搭設。

4#地塊:
1#冷庫工程樁7根;2#供銷集配中心工程樁34根。

下周工作計劃:

2#地塊:
1號商業:樓層安裝工程施工、屋面鋼結構整改;樓層砌體工程及二構施;2號商業:樓層安裝工程施工、屋面鋼結構整改;樓層砌體工程及二構施工;3號商業:樓層內架模板拆除材料清理、結構修復;后澆帶及屋面女兒墻施工;4號商業:屋面層梯間、花架結構施工;5號商業:15-19軸二層梁板鋼筋模板施工;6號商業:室內暖通安裝施工;2號零擔:屋面層梯間、花架結構施工;3號零擔:10-17軸屋面花架結構施工;1-9軸二層內架及三層梁板模板施工;4號零擔:10-18軸屋面層梯間、花架結構施工;樓層內架模板拆除、材料清理;6號商業及1號零擔間道路基礎及管網施工

3#地塊:
1#商業樓:計劃完成主體結構封頂;2#商業樓:計劃完成二次結構砌體材料搬運、一至五層鉆孔植筋;1#智慧云倉:繼續推進基礎施工,承臺基礎開挖施工、土方外運,工程樁破樁施工;2#智慧云倉:計劃進行內架支撐搭設施工;3#智慧云倉:繼續推進基礎施工,基礎承臺開挖、土方外運、樁頭破除;4#智慧云倉:繼續推進基礎施工,內架支撐搭設。

4#地塊:
2#供銷集配中心工程樁30根;地下室工程樁完成26根;1#商業西邊永久道路硬化完成100米;大門口臨時道路硬化30米。

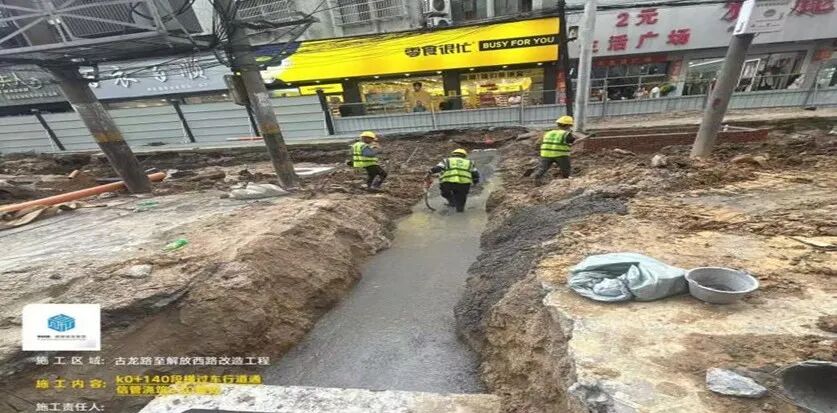

通城縣2020年老舊小區改造及配套道路改造EPC工程(標段5)

工程概況:
本項目位于古龍路--解放西路段,全程300米包含道路工程、原道路由2車道拓寬至4車道。道路工程、排水工程、交通工程、綠化工程、電氣工程等內容。
圖片
本周施工情況:
K0+200-K0+240人行道火燒板鋪裝;
 K0+180-K0+200西側強弱電管道安裝,雨水收集口安裝,電井砌筑抹灰,人行道墊層澆筑,人行道鋪張;
 K0+100東側雨污水支管安裝,雨污水井安裝;
強弱電管道鋼筋綁扎,混凝土包封;
人行道整形,碎石攤鋪,路緣石安裝;
雨水收集口安裝,DN300雨水管安裝;
自來水閥門井砌筑施工。通信管安裝,電井安裝,電力施工,燃?xì)鉁喜坶_(kāi)挖施工;

下周工作計劃:

通信管安裝,電井安裝;
電力施工;
燃?xì)馐┕ぁ?/span>
